Phân biệt EMS observer độc lập và BMS control loop – hai vai trò tách biệt trong GMP.
Ảnh mở bài: Phân biệt EMS observer độc lập và BMS control loop – hai vai trò tách biệt trong GMP. Nguồn: nampham.net

Hệ Thống Sản Xuất

EMS vs BMS GMP: Khác Nhau Thế Nào Trong Nhà Máy Dược? [2026]

EMS vs BMS GMP — Legal Boundary & Diamond Grade Integration clarifies the legal boundary, integration architecture, and failure mode handling between environmental monitoring and building control systems.

  • EMS must act as an independent observer generating GMP-compliant evidence under ALCOA+ Original; BMS sensors embedded in the control loop cannot fulfill this role per EU GMP Annex 1 (2022) and 21 CFR Part 11.
  • Smart Diamond Grade integration uses a one-way EMS-to-BMS signal — EMS sends early-warning trends to BMS for proactive correction while BMS cannot write back to EMS records.
  • Three failure mode scenarios (BMS failure, EMS failure, clock drift) must be addressed in URS and SOP before go-live, with Store-and-Forward buffering, DDC Standalone Operation, and a shared NTP server as mandatory design requirements.

EMS vs BMS GMP là ranh giới pháp lý quan trọng. EMS tạo bằng chứng môi trường độc lập, còn BMS điều khiển HVAC và trạng thái tiện ích.

Một nhà máy dược Đông Nam Á dùng dữ liệu BMS thay cho EMS trong hồ sơ môi trường suốt 18 tháng.

Vì “BMS đo cùng thông số, tại sao phải đầu tư thêm EMS?” Khi EU inspector vào thanh tra, Observation đầu tiên được ghi: “Environmental monitoring data provided is from BMS control loop — cannot be considered independent and original per ALCOA+ requirements of EU GMP Annex 1 (2022).” Nhà máy phải re-review hồ sơ lô 18 tháng và đầu tư bổ sung EMS độc lập.

Chi phí khắc phục cao hơn nhiều so với đầu tư EMS đúng từ đầu. (Illustrative composite — không đại diện cho nhà máy cụ thể)

EMS vs BMS GMP là chủ đề bị hiểu sai nhiều nhất trong thiết kế nhà máy dược. Cảm biến BMS là một phần của control loop — không thể là Independent Observer theo ALCOA+ Original. Bài viết phân tích ranh giới pháp lý đầy đủ, ba failure mode scenarios, checklist tích hợp Smart Diamond Grade và vị trí lắp đặt cảm biến EMS theo EU Annex 1 (2022). Trọng tâm là giữ độc lập dữ liệu EMS, tránh dùng BMS thay bằng chứng GMP và chỉ tích hợp khi validation scope rõ ràng.
EMS vs BMS GMP ranh giới hệ thống ghi nhận độc lập và điều khiển HVAC với tích hợp failure mode trong nhà máy dược
Hình 1: Phân biệt EMS observer độc lập và BMS control loop – hai vai trò tách biệt trong GMP. Nguồn: nampham.net

Ranh giới Pháp lý: Tại sao BMS Không thể Thay thế EMS

Khung quy định EMS vs BMS từ EU GMP Annex 1 environmental control, 21 CFR Part 11 qua ALCOA+ đến GAMP 5 validation

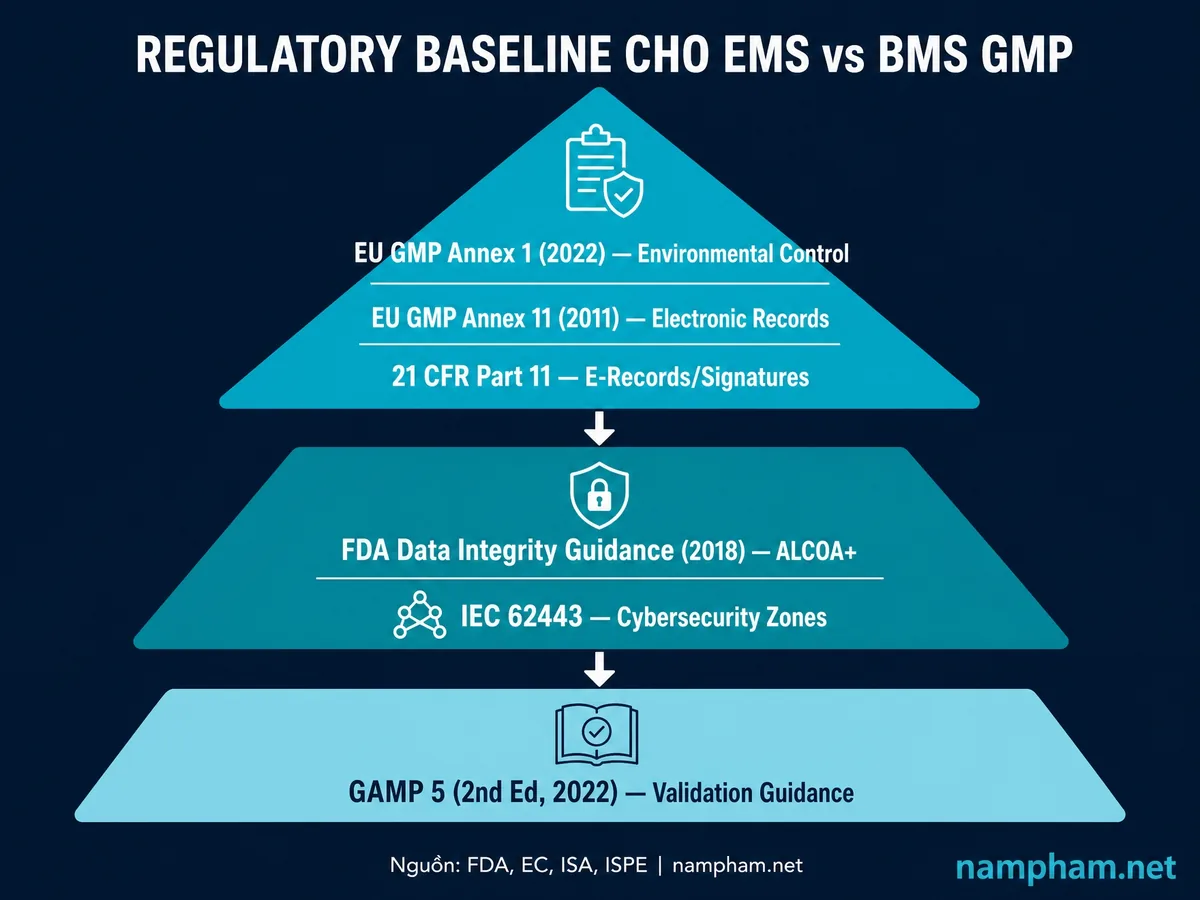

Hình 2: Regulatory pyramid từ Annex 1/Part 11 qua FDA Data Integrity ALCOA+ đến IEC 62443 zones và GAMP 5. Nguồn: nampham.net

Regulatory baseline: Các nhận định GMP trong bài được đối chiếu trực tiếp theo EU GMP Annex 1 (2022), 21 CFR Part 11, và FDA Data Integrity Guidance 2018.

Lý do BMS không thể thay thế EMS không phải là quy định tùy tiện. Nó xuất phát từ logic ALCOA+ và cách FDA/EMA đánh giá tính đáng tin cậy của bằng chứng pháp lý.

Logic ALCOA+ Original — Cốt lõi của Vấn đề

Trong

ALCOA+, tính

Original yêu cầu dữ liệu phải là first capture của thực tế, không bị ảnh hưởng bởi bất kỳ quá trình xử lý nào khác. Cảm biến BMS vi phạm điều này vì: (1) Cảm biến BMS nằm trong control loop.

Thuật toán điều khiển AHU có thể ảnh hưởng đến cách dữ liệu được thu thập và xử lý. (2) BMS được thiết kế để điều khiển, không để ghi nhận bằng chứng — data retention, audit trail và access controls thường không đáp ứng 21 CFR Part 11.

Eupry (2025) xác nhận thực tiễn này: “If differential pressure data is used to demonstrate GxP compliance, that belongs in an EMS or a monitoring platform with GxP-grade data integrity controls. Problems arise when facilities try to use the BMS for both.”

Hai Vai trò Không thể Hoán đổi

BMS là hệ thống điều khiển (Control): Cảm biến dùng để điều chỉnh AHU và Chiller, dữ liệu phục vụ vận hành, không phục vụ chứng minh tuân thủ.

EMS là hệ thống ghi nhận (Record): Cảm biến là Independent Observer không can thiệp điều khiển, dữ liệu là bằng chứng GMP theo 21 CFR Part 11, EU GMP Annex 1 (2022) và Annex 11 Draft 2025.

⚠️ Lưu ý trạng thái pháp lý (cập nhật 05/2026): EU GMP Annex 11 (revised) và Annex 22 (mới) hiện đang trong giai đoạn consolidation sau consultation đóng ngày 07/10/2025. Bản chính thức chưa được EC publish. Finalization dự kiến trong năm 2026 (European Commission EudraLex GMP guidance[1]). Nội dung bài dựa trên consultation draft — sẽ cập nhật khi bản final ban hành.

Một phân tích quan trọng bổ sung: với differential pressure monitoring, EU GMP Annex 1 (2022) Section 4.16 yêu cầu warning system “instantly indicate any failure”. Warning system của BMS phục vụ HVAC control, warning system của EMS phục vụ GMP compliance. Cần cả hai, với mục đích khác nhau.

Cảm biến BMS nằm trong control loop — không thể là Independent Observer theo ALCOA+ Original. EMS phải có cảm biến riêng biệt vật lý khỏi hệ thống điều khiển BMS.

So sánh Diamond Grade: BMS versus EMS

So sánh vai trò EMS ghi nhận bằng chứng QA audit trail với BMS điều khiển HVAC engineering maintenance trong GMP

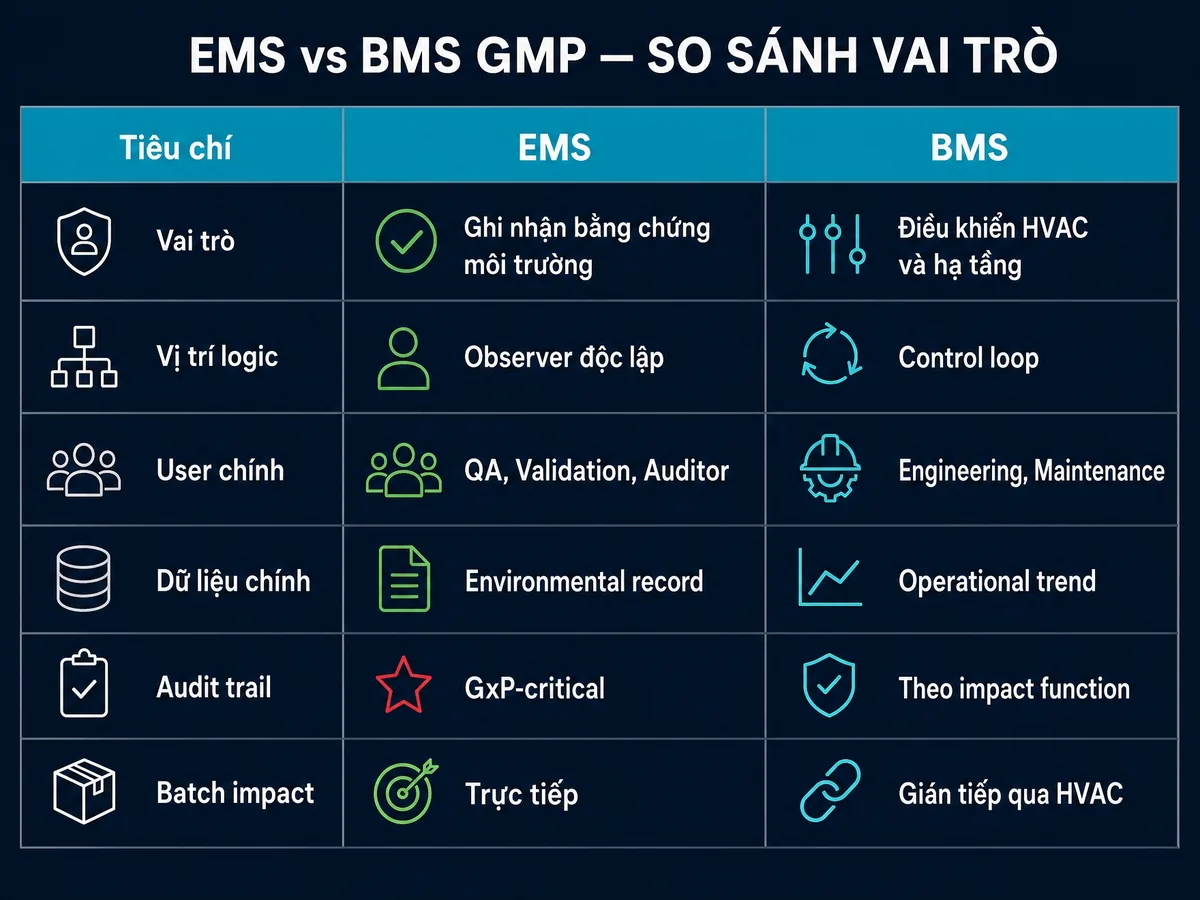

Hình 3: Ma trận so sánh 6 tiêu chí – EMS observer độc lập vs BMS control loop với batch impact khác nhau. Nguồn: nampham.net
Tiêu chí GMP BMS — Điều khiển EMS — Ghi nhận
Mục đích chính Duy trì điều kiện môi trường Chứng minh điều kiện môi trường
Vị trí trong kiến trúc Control loop (active) Independent Observer (passive)
Tính độc lập Thấp — nằm trong control loop Tuyệt đối — không can thiệp điều khiển
Dữ liệu phục vụ Operator, Engineering QA, Regulatory Authority, Auditor
Audit Trail Thường không đủ Part 11 Bắt buộc — 5W đầy đủ, Append-Only
Export format Operational dashboard, CSV PDF/A immutable với digital signature
ALCOA+ Original Không đảm bảo (control loop) Đảm bảo (independent sensor, Append-Only DB)
Calibration traceability Operational calibration ISO 17025-certified, accessible in system
GAMP 5 Category Category 4 (Direct Impact AHU areas) Category 4 — Full CSV với 21 CFR Part 11

⚑ Synthesis — tổng hợp từ các nguồn trong tài liệu tham khảo. Không phải case study cụ thể. Xem tài liệu tham khảo.


Ba Failure Mode Scenarios và Cách Diamond Grade Xử lý

Kiến trúc tích hợp EMS-BMS one-way data flow giữ độc lập với shared sensor risk và independent sensor safe cho critical zones

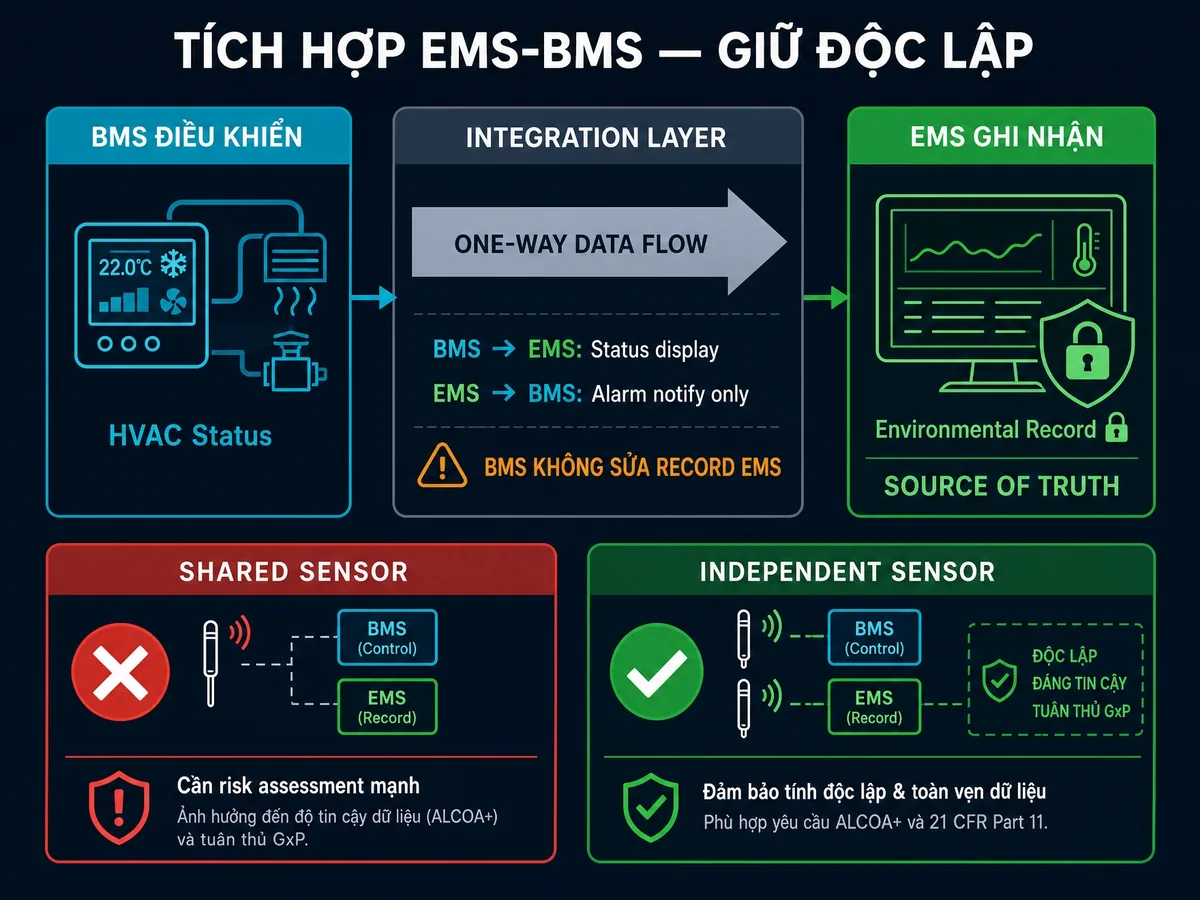

Hình 4: Integration layer one-way – BMS không sửa EMS record, sensor độc lập an toàn hơn cho khu vực critical. Nguồn: nampham.net

Failure Mode 1 — BMS Lỗi (Mất Kiểm soát HVAC)

Khi BMS gặp sự cố, AHU không còn được điều khiển tự động — áp suất, nhiệt độ và độ ẩm có thể drift. Trong Diamond Grade, DDC Controller tại từng AHU tiếp tục chạy theo setpoint cuối cùng theo chế độ Standalone Operation — duy trì điều kiện ổn định ngay cả khi server BMS mất. EMS tiếp tục ghi nhận độc lập toàn bộ diễn biến.

QA sử dụng dữ liệu EMS để đánh giá tác động đến lô đang sản xuất. DDC Standalone Operation phải được test trong PQ với evidence documented.

Failure Mode 2 — EMS Lỗi (Mất Ghi nhận Dữ liệu)

Khi EMS server sập, BMS vẫn tiếp tục duy trì điều kiện phòng sạch bình thường. Tuy nhiên QA mất bằng chứng GMP về điều kiện môi trường trong khoảng thời gian EMS offline. Thường dẫn đến Deviation và đặt câu hỏi về khả năng release lô liên quan.

Diamond Grade giải quyết bằng Store-and-Forward tại Data Logger: nếu server EMS sập, dữ liệu vẫn được lưu tại thiết bị đầu cuối với timestamp gốc không thay đổi và tự động sync lại khi kết nối phục hồi — bảo toàn tính Contemporaneous theo ALCOA+.

Failure Mode 3 — Clock Drift (Lỗi Đồng bộ Thời gian)

BMS và EMS lệch thời gian — ví dụ BMS ghi alarm chênh áp lúc 14:35 nhưng EMS ghi cùng sự kiện lúc 14:28. QA không thể cross-check và auditor không thể reconstruct timeline sự kiện chính xác. Diamond Grade yêu cầu NTP Server duy nhất cho cả BMS và EMS — và verify NTP accuracy định kỳ trong bảo trì.

Test case trong PQ bắt buộc phải bao gồm so sánh timestamp cùng một sự kiện giữa BMS log và EMS Audit Trail.

Ba Failure Mode — BMS lỗi, EMS lỗi, Clock Drift — phải được plan đầy đủ trong SOP trước khi hệ thống đi vào vận hành GMP, không phải sau khi sự cố xảy ra.

Smart Integration Diamond Grade — Tích hợp Thông minh, Không Gộp chung

Failure mode matrix BMS fail EMS vẫn ghi, EMS fail BMS vẫn điều khiển, network fail local buffer với NTP đồng bộ bắt buộc

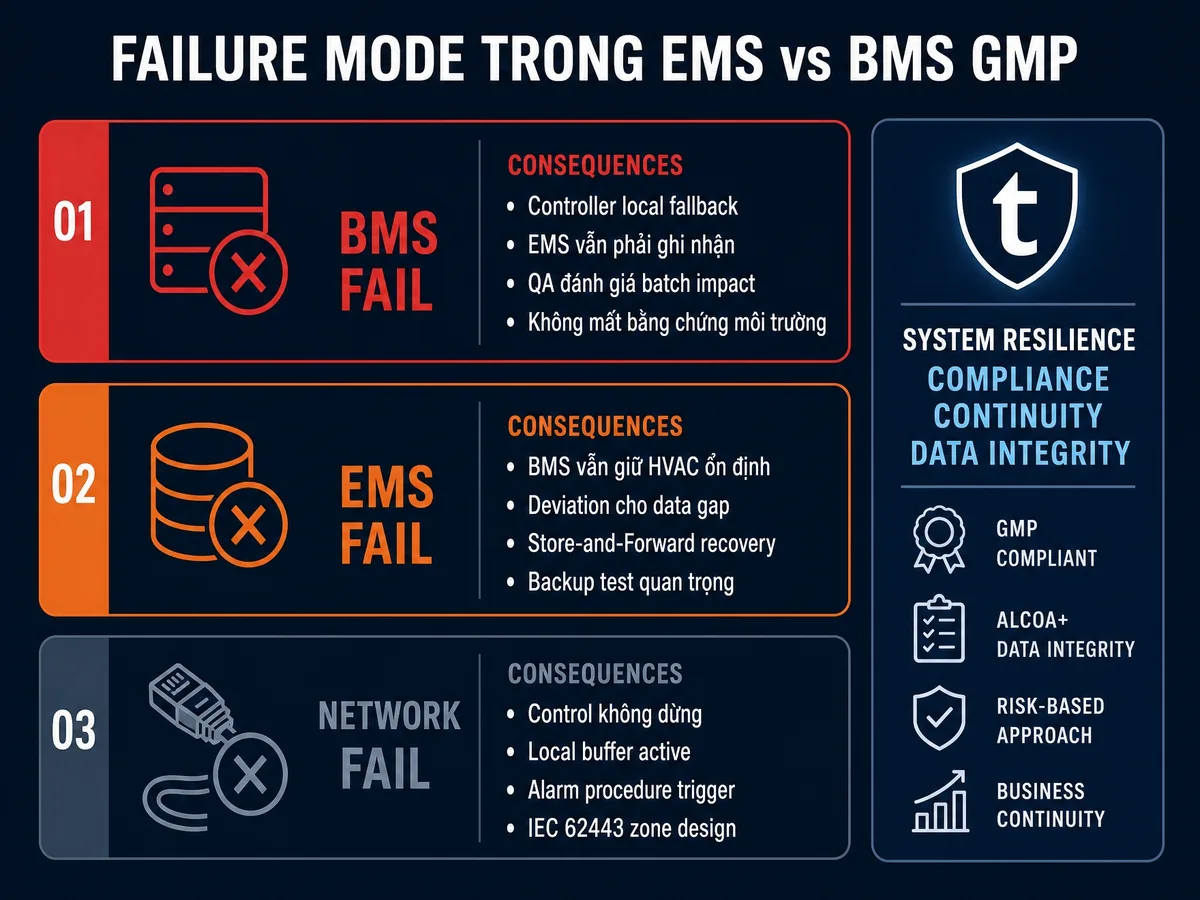

Hình 5: Ba kịch bản failure với URS phải mô tả handling cho từng scenario – Store-and-Forward và IEC 62443 zone design. Nguồn: nampham.net

Tích hợp BMS và EMS không có nghĩa là gộp chung vào một hệ thống — điều đó phá vỡ tính độc lập của EMS. Diamond Grade tích hợp ở mức logic: EMS phát tín hiệu cảnh báo một chiều đến BMS để BMS có thể hành động phòng ngừa. Trong khi dữ liệu EMS vẫn hoàn toàn độc lập.

Predictive Correction: Khi EMS phát hiện trend nhiệt độ tăng dần — chưa tới alert limit nhưng đang tiến gần — EMS gửi tín hiệu cảnh báo đến BMS. BMS tăng nhẹ công suất làm lạnh chủ động để ngăn nhiệt độ tiếp tục tăng.

Đây là vòng lặp phòng ngừa: BMS nhận early warning từ Independent Observer để hành động trước khi có deviation. Data Independence bất biến: Tín hiệu từ EMS đến BMS là one-way. BMS không được phép can thiệp ngược lại vào dữ liệu EMS. EMS tiếp tục ghi nhận hoàn toàn độc lập, kể cả khi BMS đang xử lý tín hiệu.

Smart Integration: EMS cảnh báo một chiều cho BMS hành động phòng ngừa — BMS không can thiệp ngược lại vào dữ liệu EMS. Đây là tích hợp không phá vỡ tính độc lập.

Checklist Thiết kế Tích hợp Diamond Grade

CSV URS framework cho EMS-BMS định nghĩa source of truth, retention, access control và SOP nối event alarm deviation impact

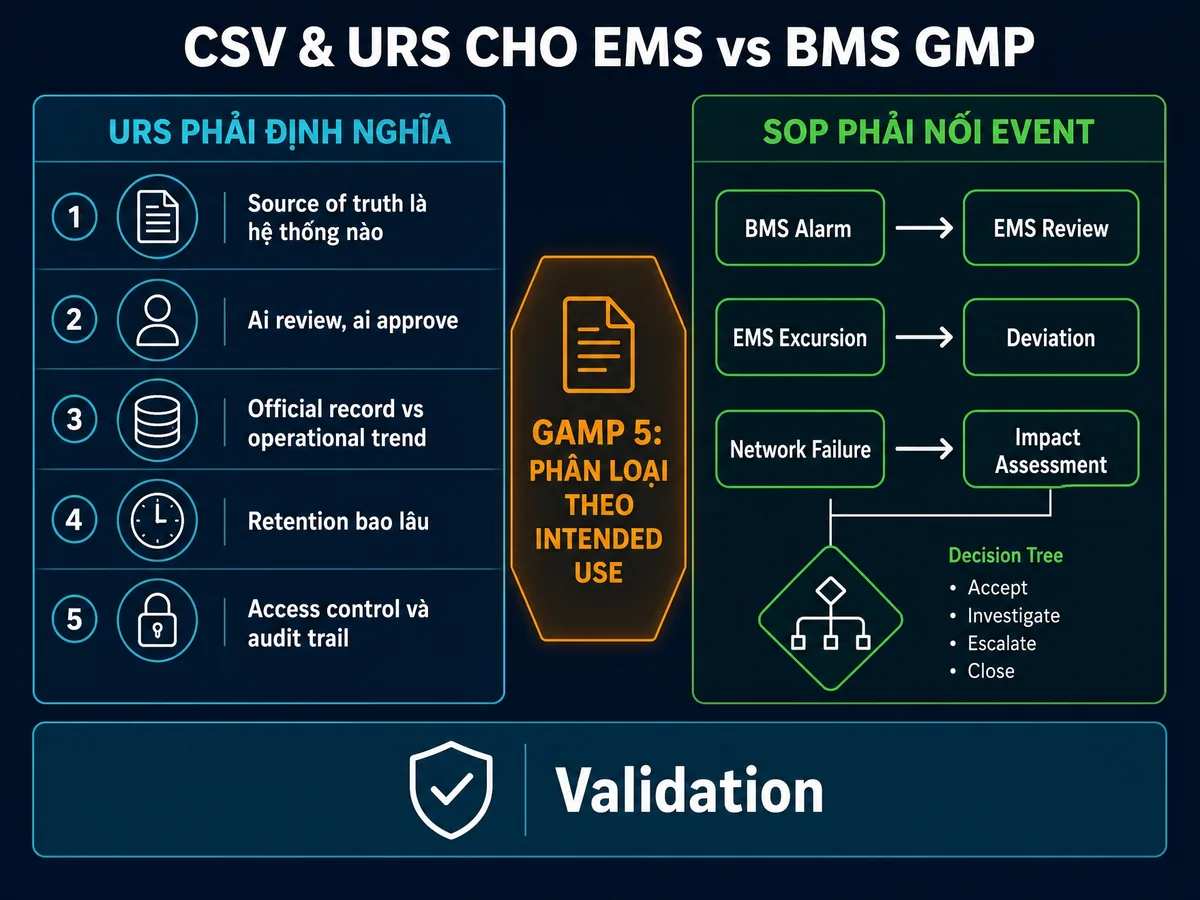

Hình 6: URS phải định nghĩa 5 điểm rõ ràng, SOP nối event với decision tree – validation scope EMS ≠ BMS dù cùng vendor. Nguồn: nampham.net

Checklist này áp dụng cho giai đoạn thiết kế hệ thống. Trước procurement và installation — khi chi phí sửa sai lỗi thiết kế thấp nhất.

Hạ tầng NTP:

  • Một NTP Server duy nhất cho cả BMS và EMS.
  • NTP accuracy được verify trong OQ và kiểm tra định kỳ trong bảo trì.
  • Test case so sánh timestamp cùng sự kiện giữa BMS log và EMS Audit Trail.

Tính độc lập cảm biến:

  • Cảm biến EMS hoàn toàn độc lập vật lý khỏi BMS — không share cảm biến, không share cáp, không share nguồn điện.
  • Vị trí cảm biến EMS theo worst-case từ Risk Assessment, không phải vị trí tiện lợi lắp đặt.

Store-and-Forward:

  • EMS Data Logger buffer dữ liệu khi server offline.
  • Sync lại với timestamp gốc khi phục hồi.
  • Store-and-Forward duration phải đủ cho worst-case outage scenario.

Standalone Operation:

  • DDC Controller tiếp tục chạy khi server BMS mất kết nối.
  • Test trong PQ với evidence documented.

Audit Trail:

  • EMS Audit Trail hoàn toàn tách biệt với BMS log.
  • Không bị ảnh hưởng bởi bất kỳ BMS action nào.
  • Đủ 5W: Who/When/What/Before-After/Why.

Backup độc lập:

  • BMS và EMS backup trên storage riêng biệt.
  • Disaster Recovery test độc lập cho từng hệ thống.

Hướng dẫn Lắp đặt Cảm biến EMS Đúng Vị trí

Vị trí cảm biến EMS không phải là quyết định tùy ý. Phải dựa trên Risk Assessment documentation theo yêu cầu EU GMP Annex 1 (2022) về Environmental Monitoring Program.

Nguyên tắc Diamond Grade: Cảm biến EMS phải ở vị trí

worst-case — nơi có rủi ro cao nhất cho điều kiện môi trường — không phải vị trí thuận tiện lắp đặt hay gần cảm biến BMS.

Cho khu vực Grade A/B trong sản xuất vô trùng: EU GMP Annex 1 (2022) yêu cầu giám sát tiểu phân liên tục trong suốt quá trình sản xuất. Số lượng và vị trí cảm biến phải được justified trong Environmental Monitoring Plan với Risk Assessment documented.

Khoảng cách giữa cảm biến EMS và cảm biến BMS phải đủ để đảm bảo hai cảm biến độc lập về cả vật lý và nguồn điện — không share cáp hay conduit.

Cho differential pressure: cảm biến EMS đo chênh áp phải đặt ở vị trí phản ánh worst-case scenario cho contamination risk. Thường là gần cửa ra vào hoặc passthrough, không phải ở trung tâm phòng nơi áp suất ổn định nhất. Độ chính xác cảm biến EMS cần ±0.5 Pa hoặc tốt hơn theo thực tiễn ngành.


Tài liệu tham khảo

  1. European Commission. EU GMP Chapter 4 and Annex 11 Revision — Stakeholder Consultation. EudraLex Volume 4 consultation page. Available: EU GMP Chapter 4 and Annex 11 Revision — Stakeholder Consultation (health.ec.europa.eu). Accessed: 19/05/2026.
  2. International Society for Pharmaceutical Engineering (ISPE). Ispe Publication. ISPE publication. Available: Ispe Publication (ispe.org). Accessed: 19/05/2026.
  3. European Commission. EU GMP Annex 1: Manufacture of Sterile Medicinal Products. EudraLex Volume 4, August 2022. Available: EU GMP Annex 1: Manufacture of Sterile Medicinal Products (health.ec.europa.eu). Accessed: 19/05/2026.
  4. European Commission. EU GMP Chapter 4 and Annex 11 Draft Revision — Consultation Document. EudraLex Volume 4 stakeholder consultation. Available: EU GMP Chapter 4 / Annex 11 Consultation (ec.europa.eu). Accessed: 19/05/2026.
  5. Electronic Code of Federal Regulations (eCFR). 21 CFR Part 11 — Electronic Records; Electronic Signatures. Current eCFR. Available: 21 CFR Part 11 — Electronic Records; Electronic Signatures (ecfr.gov). Accessed: 19/05/2026.
  6. U.S. Food and Drug Administration (FDA). Data Integrity and Compliance With Drug CGMP: Questions and Answers. Guidance for Industry, December 2018. Available: FDA Data Integrity Guidance (fda.gov). Accessed: 19/05/2026.
  7. Eupry. Differential Pressure Cleanroom. Industry source; interpret alongside primary GMP and regulatory references. Available: Differential Pressure Cleanroom (eupry.com). Accessed: 19/05/2026.
  8. Certivo. Eu GMP Annex 11 Computerized Systems. Industry source; interpret alongside primary GMP and regulatory references. Available: Eu GMP Annex 11 Computerized Systems (certivo.io). Accessed: 19/05/2026.
  9. International Society for Pharmaceutical Engineering (ISPE). GAMP 5: A Risk-Based Approach to Compliant GxP Computerized Systems, Second Edition. ISPE GAMP guidance, 2022. Available: GAMP 5 Second Edition (ispe.org). Accessed: 19/05/2026.
  10. International Society of Automation (ISA). ISA/IEC 62443 Series of Standards. ISA standards resource. Available: ISA/IEC 62443 Series of Standards (isa.org). Accessed: 19/05/2026.
  11. Bộ Y tế Việt Nam. Thông tư 28/2025/TT-BYT về Thực hành tốt sản xuất thuốc. Văn bản pháp luật Việt Nam, hiệu lực 01/07/2025. Available: Thông tư 28/2025/TT-BYT (chinhphu.vn). Accessed: 19/05/2026.

Ghi Chú Minh Bạch

Cách đọc nguồn: Danh sách tài liệu tham khảo phía trên là nguồn kiểm chứng chính cho các claim regulatory, tiêu chuẩn và nguồn ngành. Phần này chỉ giải thích cách phân loại bằng chứng, không lặp lại danh mục nguồn.
  • TYPE 1: Nguồn regulatory hoặc tiêu chuẩn chính thức; dùng làm anchor cho yêu cầu tuân thủ.
  • TYPE 2: Nguồn phân tích ngành hoặc vendor; dùng để minh họa xu hướng và cần đối chiếu với nguồn chính thức trước khi áp dụng.
  • TYPE 3: Synthesis/kinh nghiệm triển khai; không phải case study cụ thể và không thay thế đánh giá rủi ro tại từng nhà máy.
  • Cập nhật lần cuối: 19/05/2026.

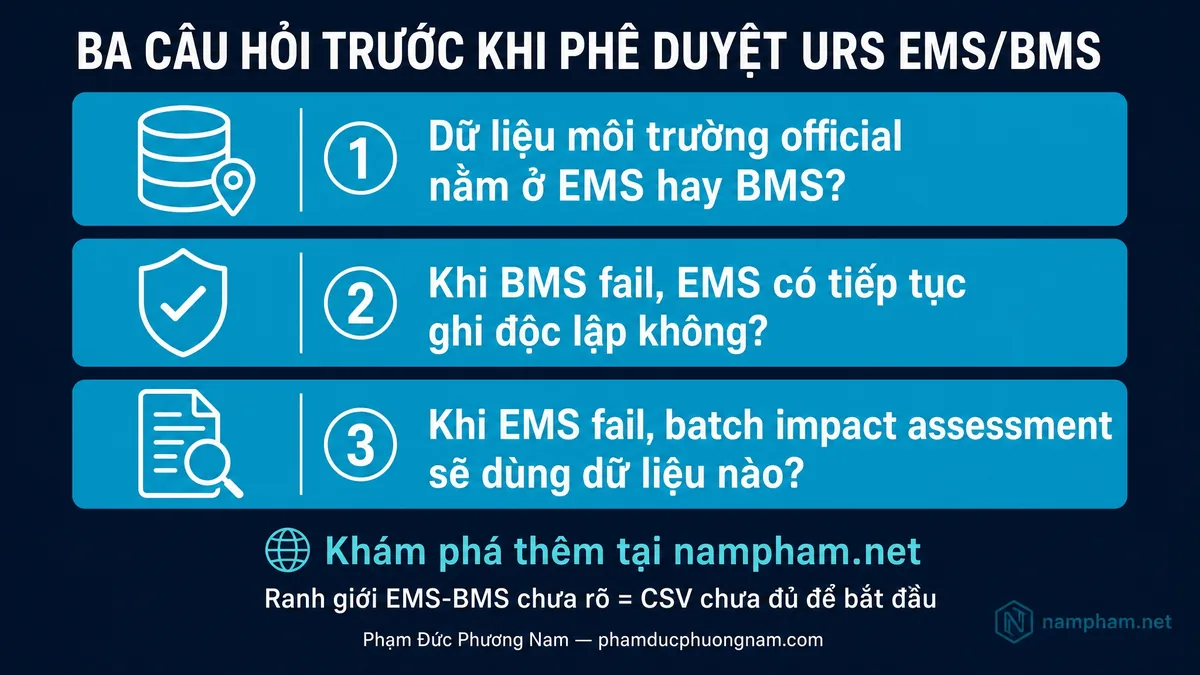

Ba câu hỏi trước khi phê duyệt URS EMS BMS: dữ liệu official ở đâu, EMS ghi độc lập khi BMS fail, batch impact dùng dữ liệu nào
Decision framework – ranh giới EMS-BMS chưa rõ nghĩa là CSV chưa đủ để bắt đầu. Nguồn: nampham.net</figcaption> </figure>

Decision Moment

Câu hỏi 1: Nếu auditor hỏi “Show me the independent environmental monitoring data for Batch XYZ on Production Date ABC” — bạn có thể cung cấp dữ liệu EMS hoàn toàn độc lập với BMS. Với Audit Trail đầy đủ 5W, trong định dạng PDF/A không thể chỉnh sửa, trong vòng 15 phút không?

Câu hỏi 2: Cảm biến EMS của bạn có vật lý tách biệt hoàn toàn với cảm biến BMS. Thiết bị riêng, cáp riêng, nguồn riêng — hay đang chia sẻ infrastructure với BMS control loop?

Câu hỏi 3: Khi EMS và BMS ghi nhận cùng một sự kiện (ví dụ: alarm chênh áp thấp), timestamp của hai hệ thống có khớp trong phạm vi 1 giây không? Nếu không, NTP synchronization của bạn có vấn đề cần khắc phục trước thanh tra.

Ba câu hỏi trên đặt nền tảng để kiểm tra ranh giới EMS/BMS trước thanh tra — tìm hiểu thêm về BMS dược phẩm HVAC phòng sạchkiến trúc dữ liệu EMS GMP. Để chuyển ranh giới EMS/BMS thành sơ đồ tích hợp và validation plan, xem thêm tại nampham.net.

FAQ — EMS và BMS trong Nhà máy Dược

Có thể dùng chung cảm biến cho cả BMS và EMS không?

Không, trong bất kỳ trường hợp nào. Chia sẻ cảm biến vi phạm nguyên tắc Independence của EMS theo ALCOA+ Original. Cảm biến shared nằm trong control loop của BMS và không đảm bảo tính ghi nhận độc lập. Cảm biến EMS phải có thiết bị riêng biệt, cáp riêng biệt, nguồn điện riêng biệt, lắp tại vị trí worst-case xác định bởi Risk Assessment — không phải vị trí cảm biến BMS.

EMS có cần đo tiểu phân liên tục không?

Với Grade A/B trong sản xuất vô trùng: bắt buộc giám sát tiểu phân liên tục trong suốt quá trình sản xuất theo EU GMP Annex 1 (2022). Với Grade C/D: thường đo theo lịch định kỳ nhưng phải justified bằng Risk Assessment trong Environmental Monitoring Plan. Số lượng, vị trí và tần suất cảm biến phải được documented và là một phần của Contamination Control Strategy.

Tần suất hiệu chuẩn cảm biến EMS là bao lâu?

Tối thiểu một lần mỗi năm cho mọi cảm biến EMS. Với khu vực critical như Grade A/B hay kho lạnh vaccine, tần suất thực tiễn ngành thường là 6 tháng một lần. Hiệu chuẩn phải được thực hiện bởi đơn vị có chứng nhận ISO 17025, tại điều kiện vận hành thực tế của cảm biến. Đồng thời, certificate phải được lưu trong hệ thống EMS với tracking ngày hết hạn tự động. Không phải chỉ trong file Excel riêng.

Khi EMS phát hiện deviation nhưng BMS không alarm — hệ thống nào tin cậy hơn?

EMS luôn là nguồn dữ liệu có thẩm quyền cho GMP compliance decision. Nếu EMS phát hiện deviation mà BMS không alarm, điều đó có thể do BMS có alarm delay được configured (chấp nhận được nếu justified trong CCS), BMS alarm threshold khác với EMS alert limit (phải review và align), hoặc BMS sensor đang performance drift. Luôn tạo Deviation dựa trên dữ liệu EMS. Không phải BMS data — và investigate lý do BMS không alarm.

Smart Integration EMS ↔ BMS cần được validate không?

Có. Interface một chiều từ EMS sang BMS (EMS cảnh báo trend để BMS điều chỉnh chủ động) là một computerized system interface cần được đưa vào scope CSV. Tuy nhiên, vì interface này chỉ là advisory (EMS gửi cảnh báo, không phải lệnh điều khiển bắt buộc). Đồng thời, BMS có thể hoạt động bình thường mà không cần tín hiệu từ EMS, validation scope có thể được justify là lower risk so với safety-critical interface. Test case quan trọng nhất: verify rằng khi EMS gửi tín hiệu trending, BMS phản ứng đúng; và verify rằng interface failure không ảnh hưởng đến tính độc lập của dữ liệu EMS.

Store-and-Forward của EMS cần buffer bao lâu?

Store-and-Forward duration phải dựa trên worst-case outage scenario của site — thường là thời gian tối đa mà hệ thống IT có thể mất kết nối dựa trên SLA và lịch sử outage. Thực tiễn ngành tối thiểu 72 giờ buffer tại Data Logger để cover extended weekend outage scenarios. Capacity của buffer phải được tính toán dựa trên sample rate, số lượng sensors, và data size per record. Buffer capacity và Store-and-Forward functionality phải được verify trong OQ với negative case testing (simulate extended network outage).

Khi thiết kế mới nhà máy, nên mua BMS và EMS từ cùng một vendor hay khác vendor?

Không có quy tắc cứng, nhưng có trade-off rõ ràng. Same vendor: tích hợp dễ hơn, NTP synchronization thường được built-in, single point of support — nhưng rủi ro conflict of interest trong validation (vendor cần chứng minh independence của hai hệ thống mình cung cấp). Different vendors: independence rõ ràng hơn về mặt pháp lý, dễ justify với auditor. Nhưng integration phức tạp hơn và phải test interface cẩn thận hơn. Quyết định cuối cùng phụ thuộc vào capability của vendor, SLA commitment và tổng validation effort.
